Специалисты филиала «Белоозерскэнергоремонт» изготовили пароперегреватель второй ступени для Западной мини-ТЭЦ в Пинске. Этот узел обеспечит выход котлоагрегата ДЕ 25-24-380 на проектную мощность. Предприятие выполнило заказ строго по графику ремонтной кампании.

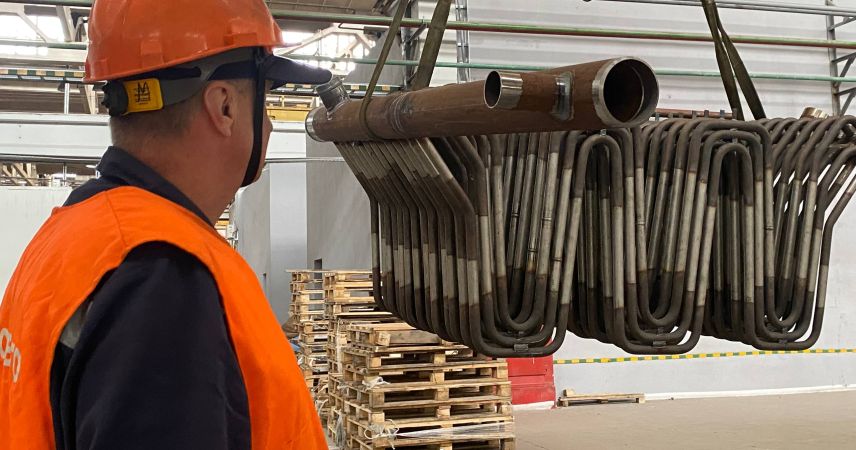

Устройство весом и габаритами 2519×1019×2399 мм рассчитали на работу при температуре 380 °C и давлении 2,3 МПа. При таких параметрах деталь вырабатывает 25 тонн пара в час. Замена изношенного узла станет залогом бесперебойной подачи тепла потребителям в зимние морозы.
Производственный цикл потребовал 2000 человеко-часов работы восьми мастеров. Основные этапы включили гибку труб, термообработку (аустенизацию) и сложную сварку. Аустенизация сняла внутренние напряжения металла, что критически важно для предотвращения трещин при эксплуатации в зоне горения.
Начальник цеха Олег Матюк отметил сложность сварочных работ. Бригада применила комбинированный метод: аргонно-дуговую сварку для идеального корня шва и ручную дуговую для усиления слоя. Мастера рассчитали последовательность наложения швов, чтобы избежать деформации конструкции.
Технический контроль сопровождал каждую операцию на производстве. Сейчас изделие готово к отправке заказчику. На Западной мини-ТЭЦ Пинска установят оборудование, которое минимизирует риски аварийных остановок котла.
